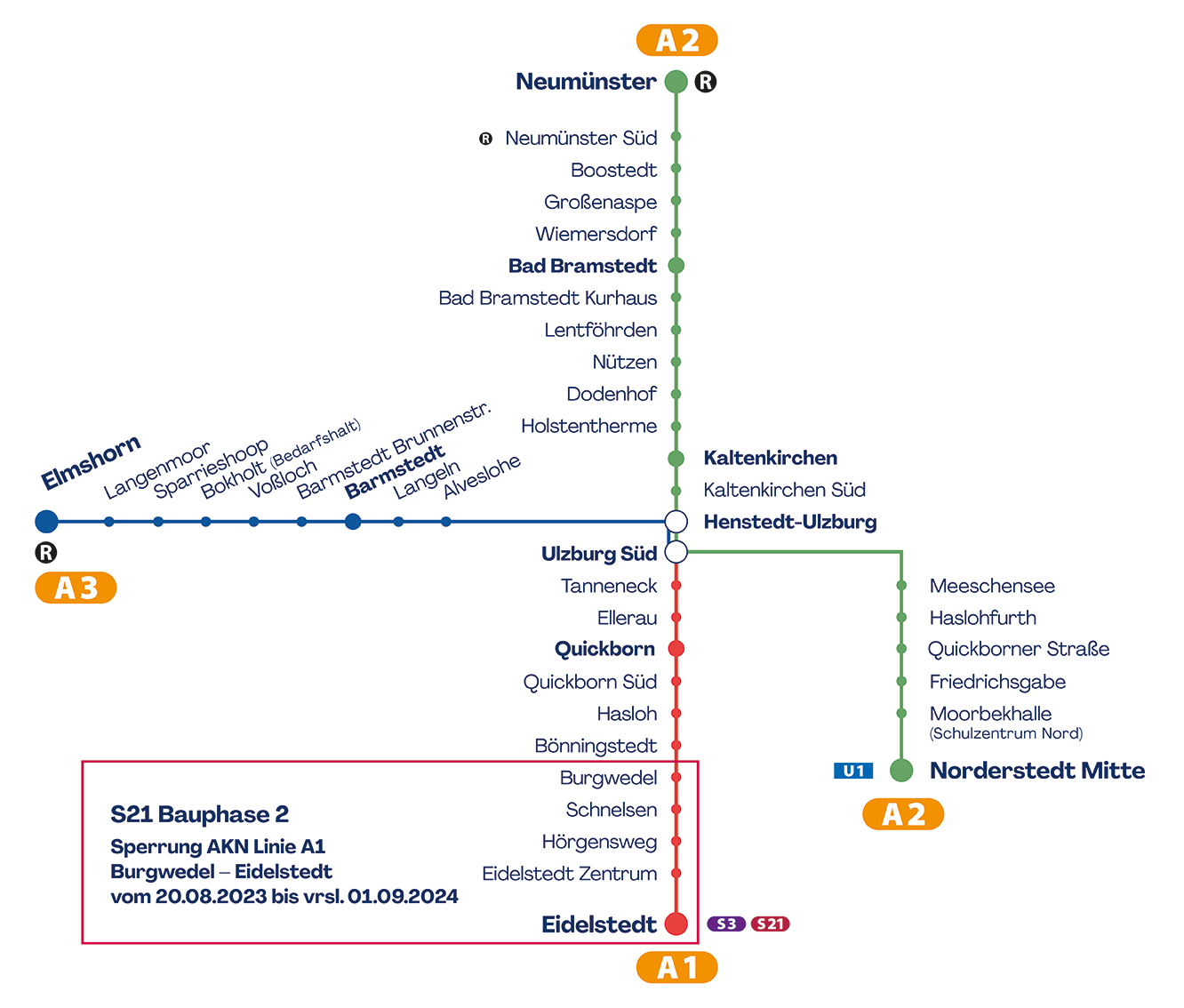

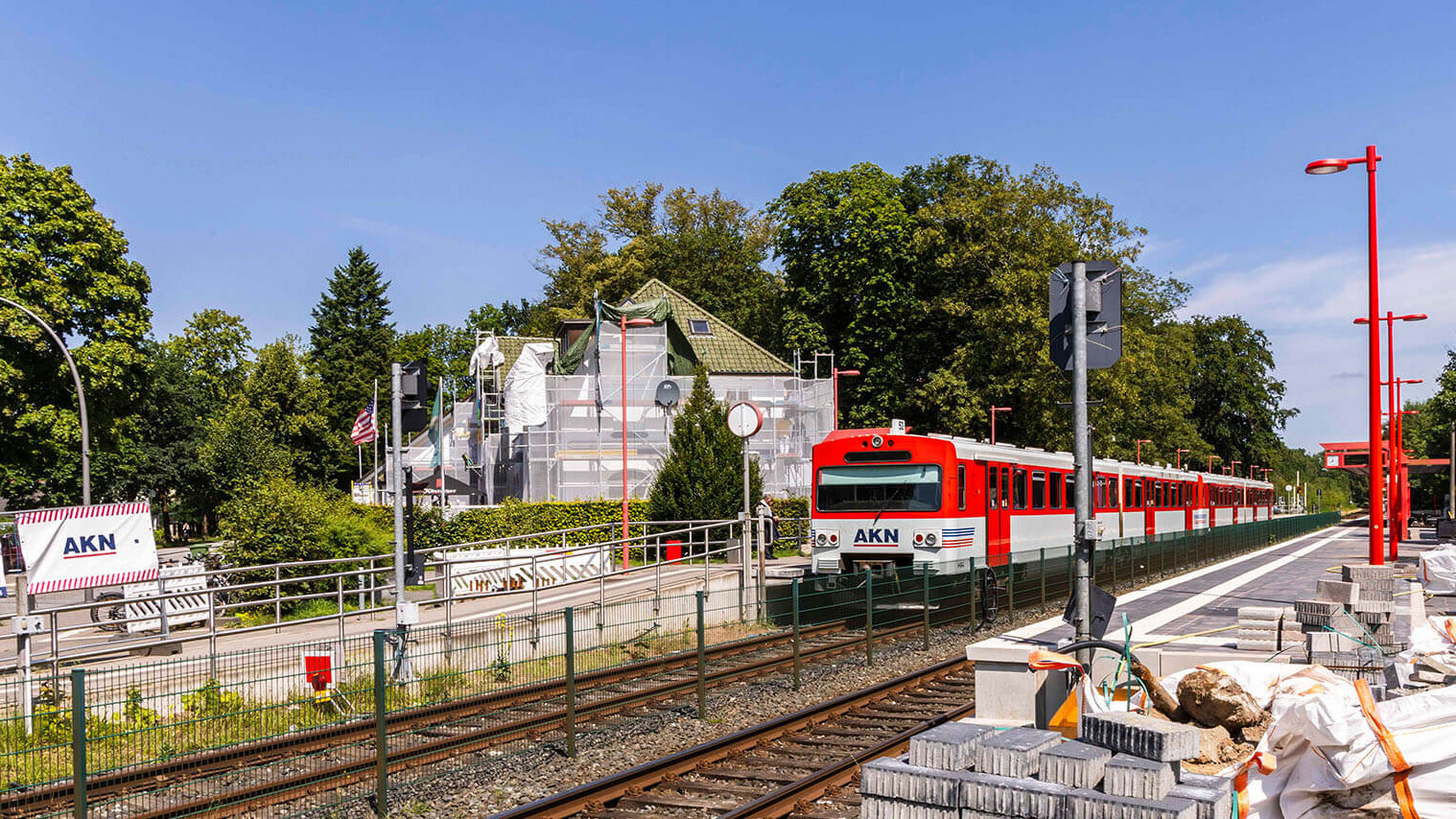

Die 2. Bauphase umfasst den Streckenabschnitt der A1 zwischen Burgwedel und Eidelstedt.
Während der rund zehnmonatigen Bauzeit werden unter anderem folgende Arbeiten durchgeführt:

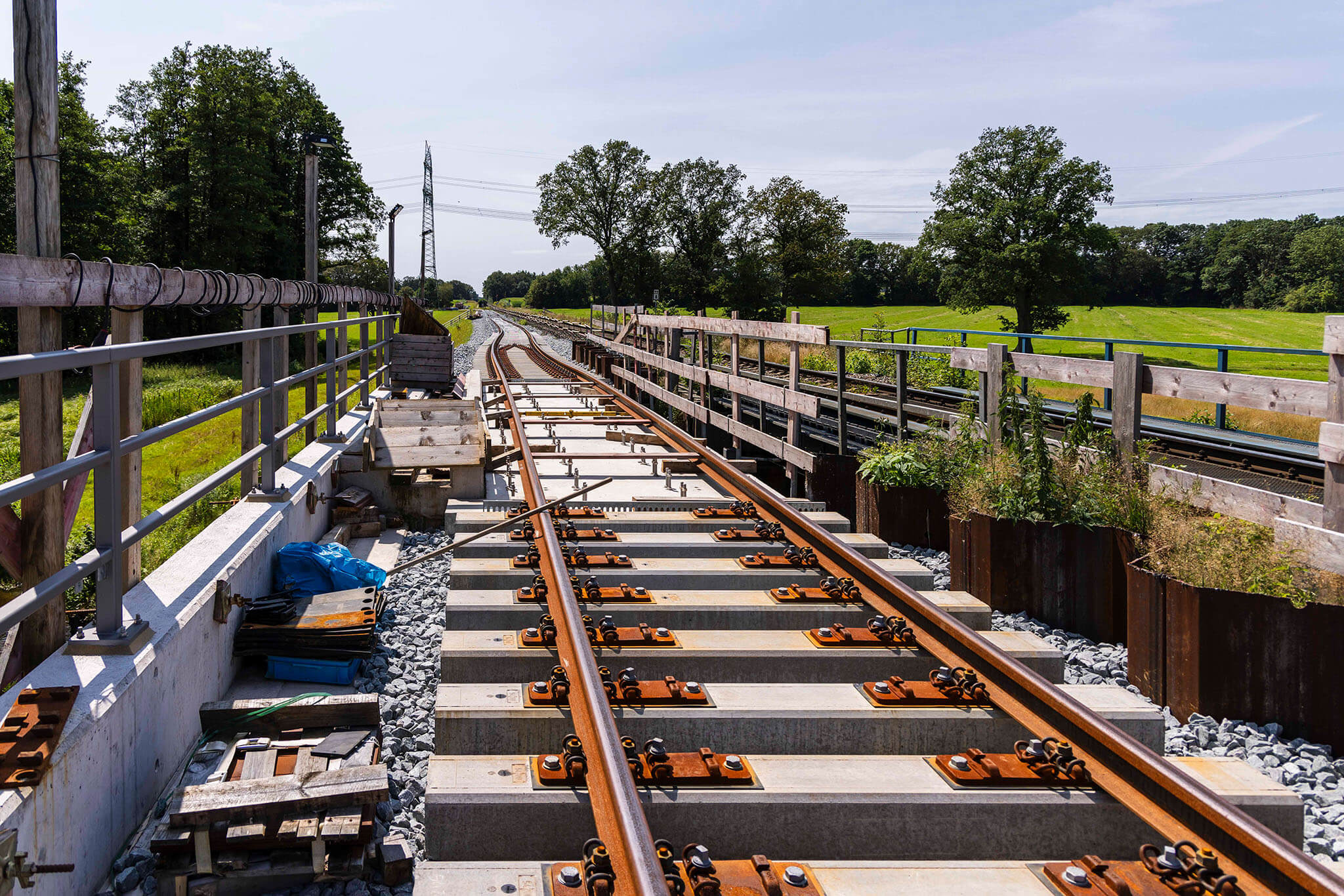

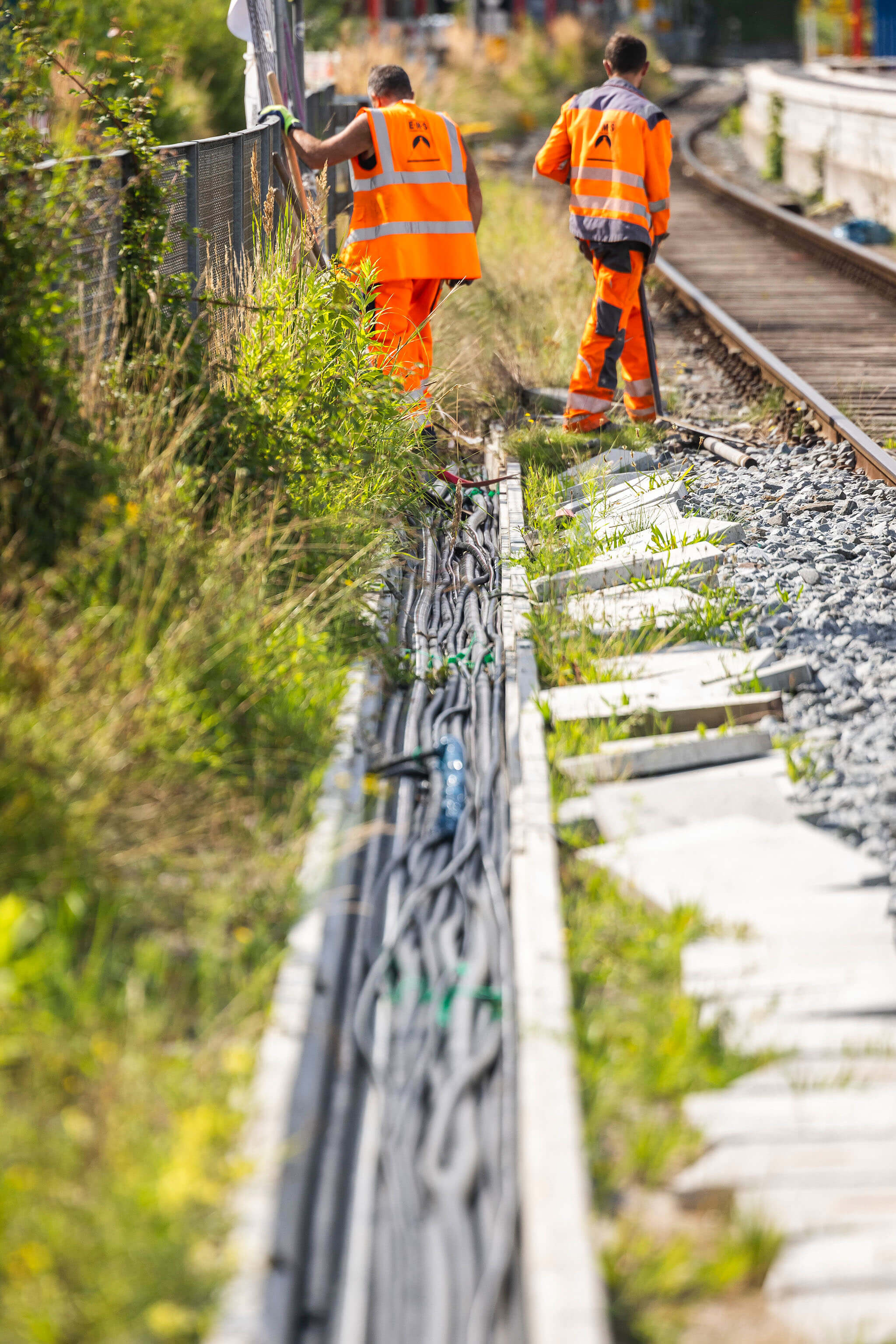

- Auf dem gesamten Abschnitt zwischen Eidelstedt und Burgwedel wird die Strecke mittels Oberleitungsmasten und Stromschienen elektrifiziert. Wenn dies nach Fertigstellung des Gesamtprojekts durchgehend zwischen Kaltenkirchen und Eidelstedt erfolgt ist, ist eine durchgehende Fahrt ohne Umstiege bis zum Hamburger Hauptbahnhof möglich – in klimafreundlichen elektrisch betriebenen Zügen.

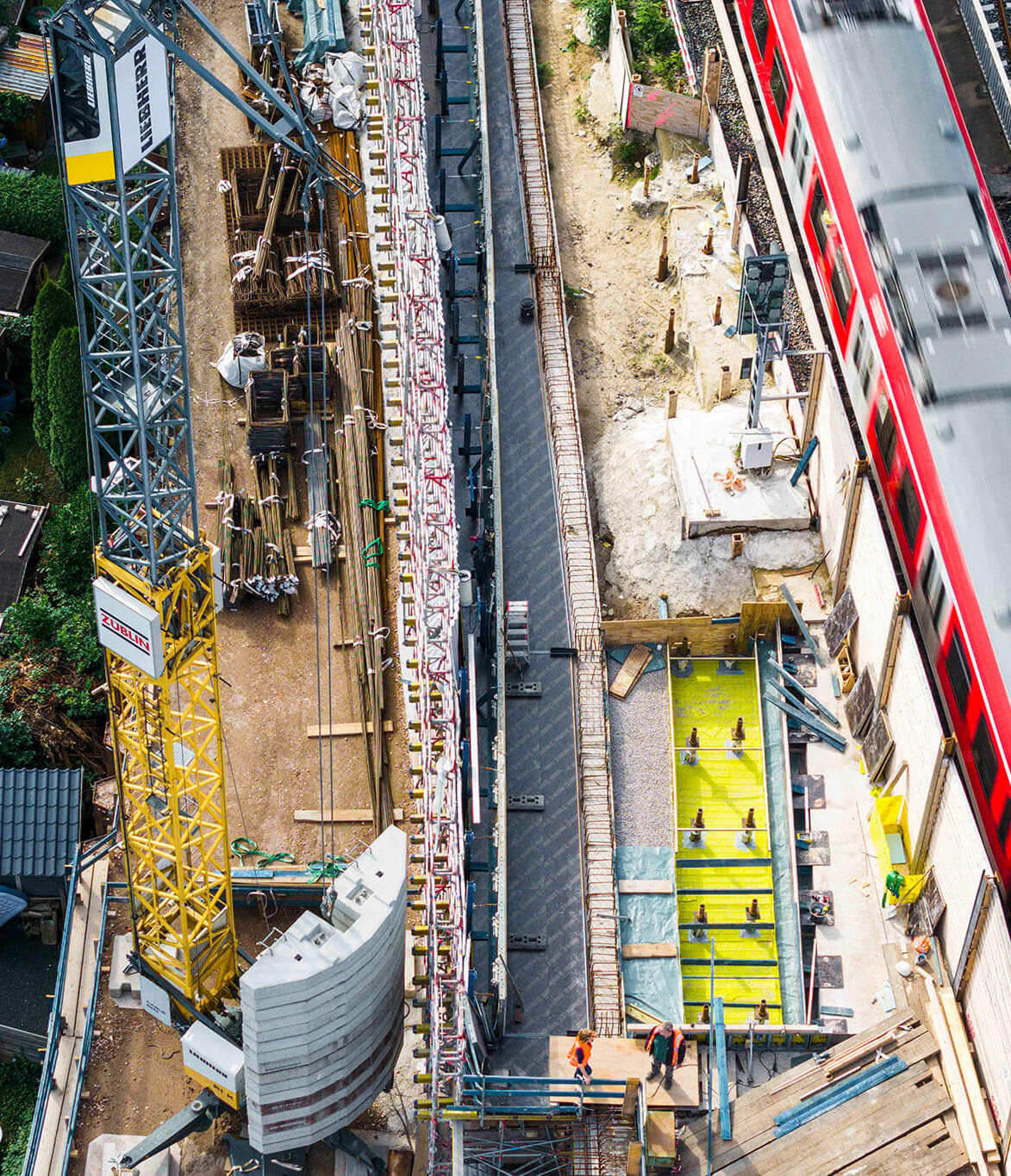

- In Eidelstedt werden die bereits begonnenen Arbeiten an den konstruktiven Bauwerken im Bereich Lampéstraße/Möhlenort weitergeführt, die Verbreiterung der Fußgängerunterführung Weidplan wird abgeschlossen. Für das neue zweite Gleis wird ein Trogbauwerk errichtet. Das Trogbauwerk trägt das zweite Gleis ausgehend vom hochliegenden S-Bahn-Gleis auf das ca. 8 Meter tiefer liegende Niveau, auf dem heute bereits die AKN Gleise liegen. Im Zuge der 2. Bauphase wird das zweite Gleis auch bereits vormontiert.
