Projekt S5
Elektrifizierung
der AKN Strecke

Elektrifizierung der AKN Strecke Hamburg-Eidelstedt nach Kaltenkirchen

Die AKN elektrifiziert die Strecke Hamburg-Eidelstedt – Kaltenkirchen im Auftrag der Länder Hamburg und Schleswig-Holstein. Dafür entstehen Oberleitungen und Stromschienen, neue Brücken und Stützwände sowie ein zweites Gleis zwischen Eidelstedt und Eidelstedt Zentrum und zwischen Quickborn und Ellerau. Alle Bahnsteige werden auf 138 Meter Länge und 96 Zentimeter Höhe angepasst, für einen künftig barrierefreien Einstieg.

Eine zukunftsorientierte Verkehrsverbindung

von Kaltenkirchen zum
Hamburger Hauptbahnhof und nach Harburg.

Schneller und zuverlässiger

Kürzere Reisezeiten, mehr Pünktlichkeit und eine stabilere Taktung.

Leise, sauber, zukunftsfähig

Durch die Elektrifizierung wird die Strecke umweltfreundlicher und leiser.

Die Etappen der Reise

16.01.2023 – 19.08.2023

Bauphase 1: Startschuss für die Elektrifizierung

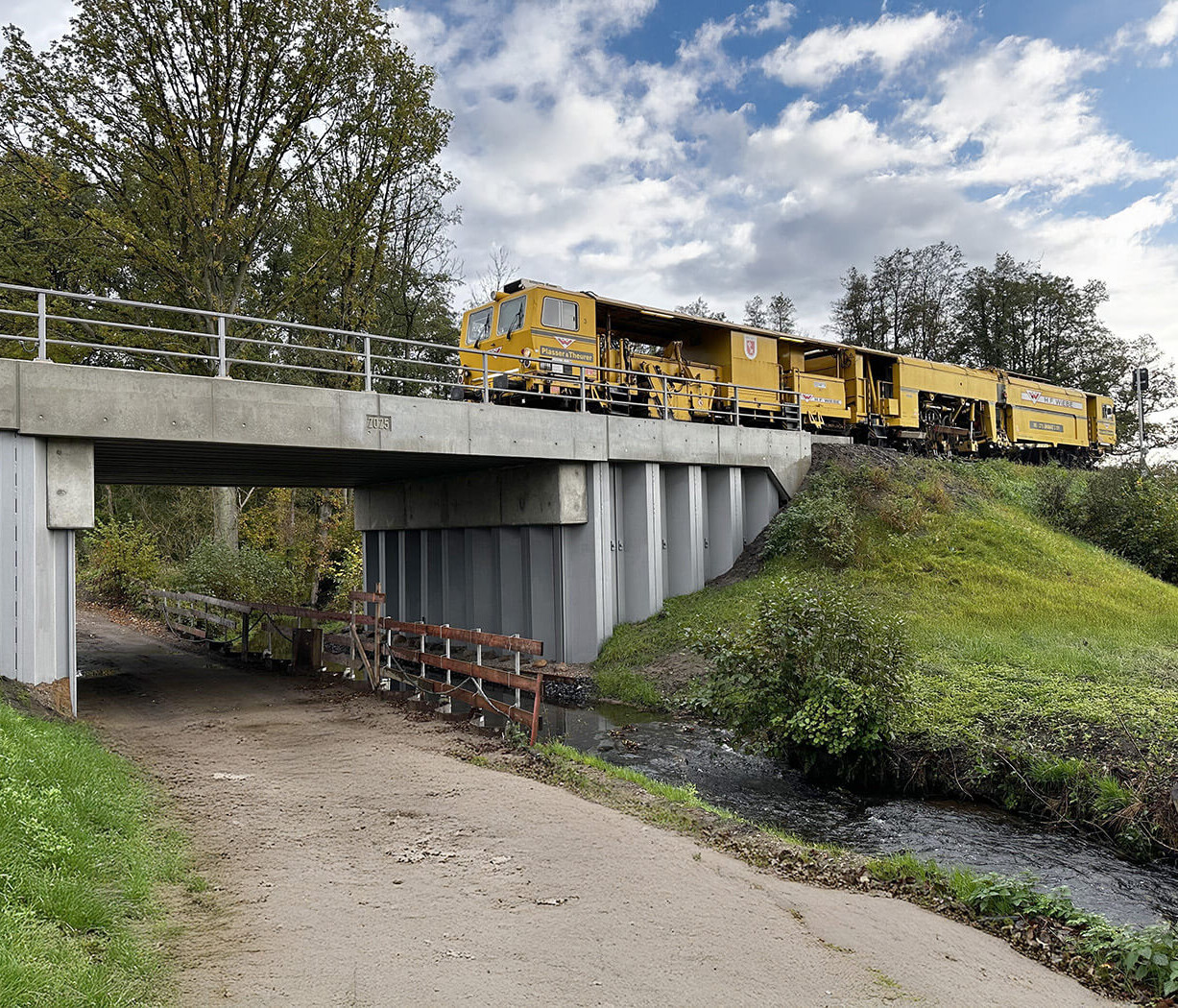

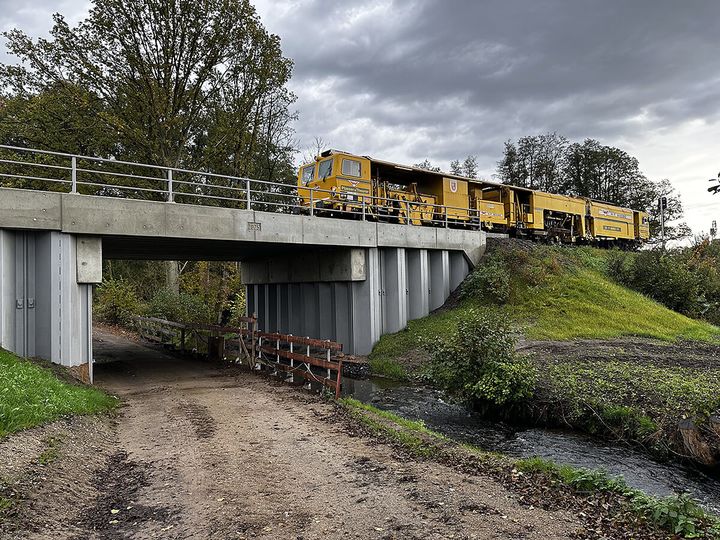

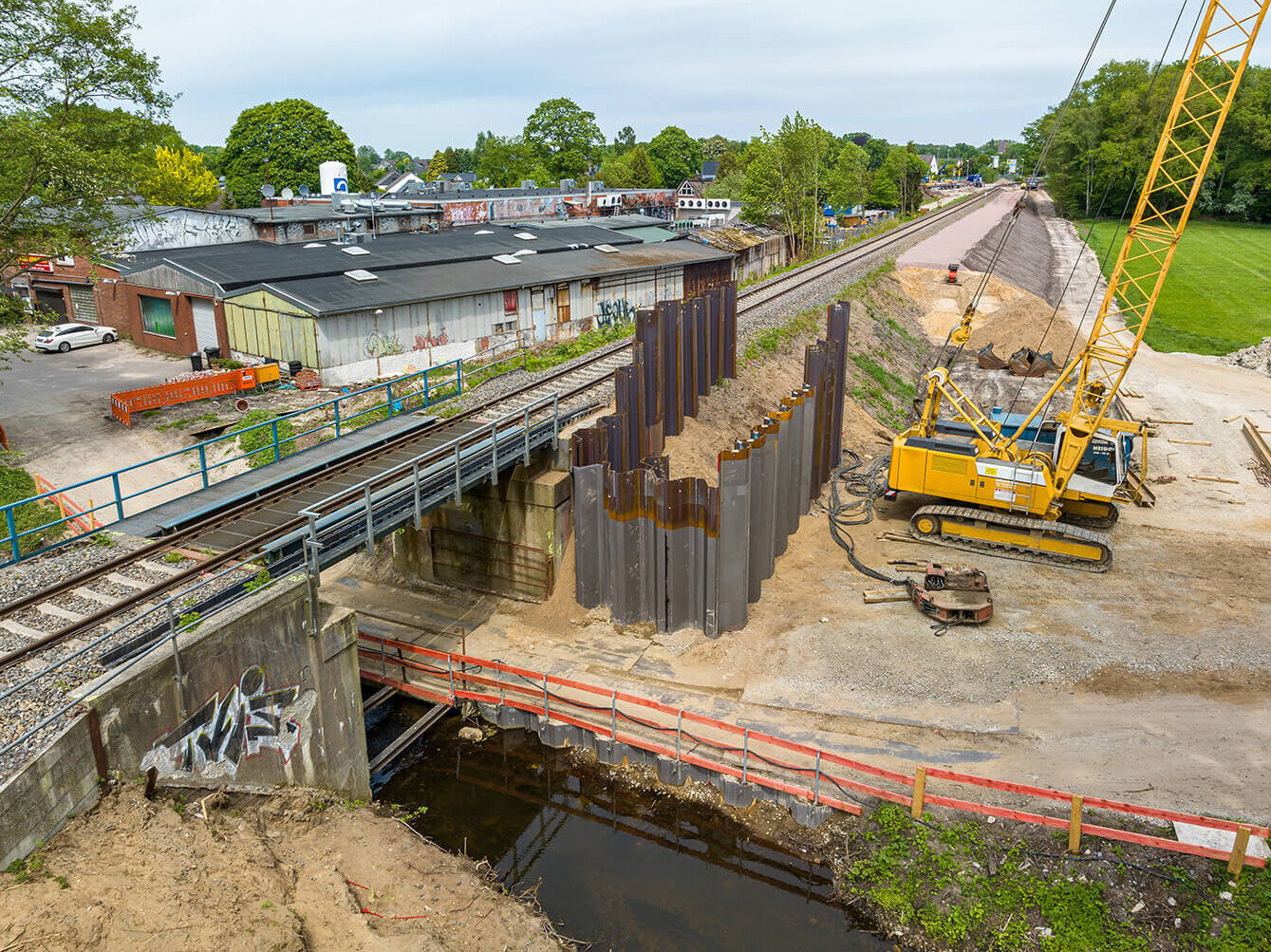

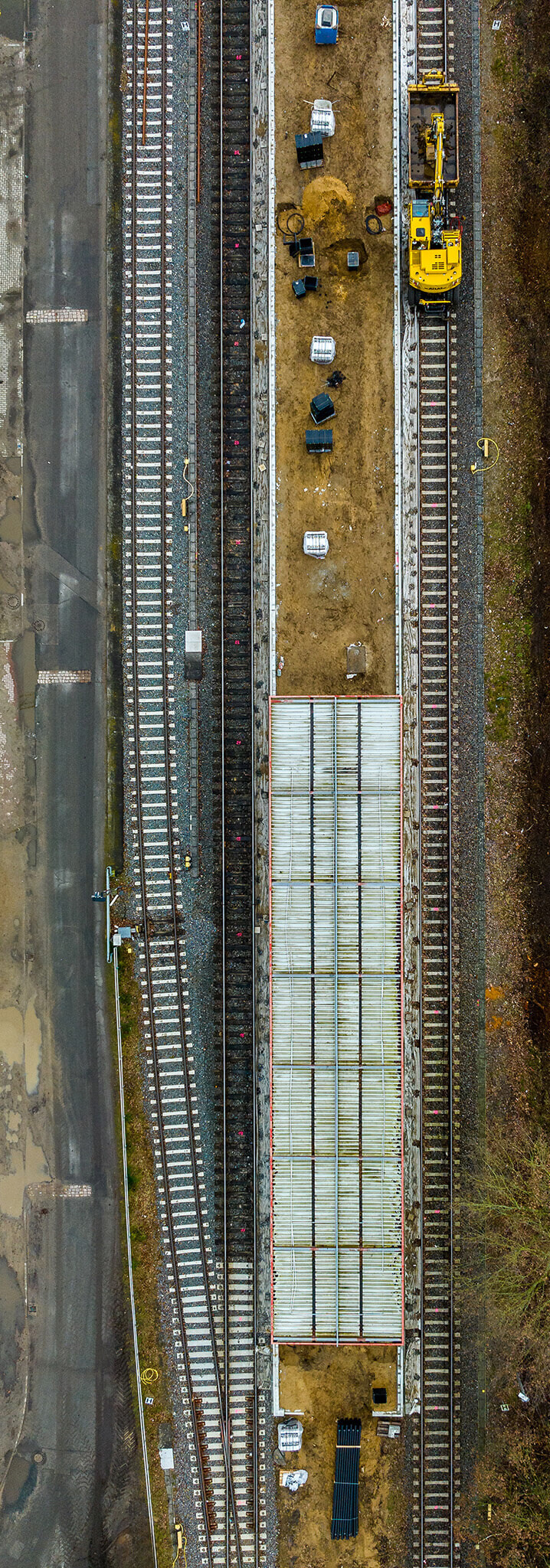

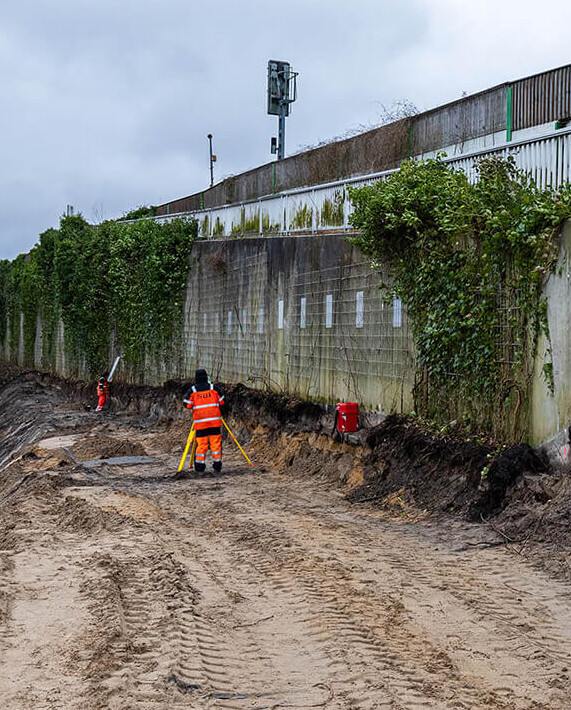

In der ersten Bauphase wurden verschiedene vorbereitende und bauliche Maßnahmen umgesetzt. Dazu gehörten die Arbeiten für den Bau von Stützwänden zum zweiten Gleis in Eidelstedt sowie der Beginn der Ingenieurbauwerke mit der Verbreiterung der Fußgängerunterführung Weidplan. Parallel wurden die Bahnsteige in Bönningstedt, Hasloh, Quickborn Süd und Quickborn verlängert und erhöht. Zudem erfolgten der Neubau und die Erweiterung der Eisenbahnüberführungen Viehtrift und Gronau zwischen Quickborn und Ellerau sowie vorbereitende Arbeiten für den Bau des zweiten Gleises in diesem Abschnitt.

Alle Infos zur Bauphase 1
20.08.2023 – 01.09.2024

Bauphase 2: Startschuss für die Elektrifizierung

In der zweiten Bauphase wurde der Abschnitt zwischen Burgwedel und Eidelstedt elektrifiziert und für den durchgehenden Betrieb mit S-Bahnen vorbereitet. Dazu gehörten der Weiterbau des zweiten Gleises, Arbeiten an Ingenieurbauwerken sowie die Absenkung von Gleisen. Mehrere Bahnsteige wurden verlängert, erhöht und barrierefrei ausgebaut, der neue Bahnhof Schnelsen-Süd entstand, und bestehende Lärmschutzwände wurden angepasst.

Alle Infos zur Bauphase 2
02.09.2024 – 05.09.2025

Bauphase 3: Startschuss für die Elektrifizierung

Schwerpunkte der Bauphase sind: Beginn der Elektrifizierungsarbeiten entlang der Strecke, Bau neuer Brücken, Tunnel und Durchlässe zur Anpassung der Infrastruktur, sowie Vorbereitung für den späteren barrierefreien Ausbau.

Die Bauarbeiten laufen parallel zum laufenden Betrieb, sodass es zu temporären Einschränkungen kommen kann. Ersatzverkehre und geänderte Fahrpläne sorgen dafür, dass Sie dennoch an Ihr Ziel kommen.

Alle Infos zur Bauphase 3
seit 06.09.2025 bis vrsl. Ende 2028

Bauphase 4: Startschuss für die Elektrifizierung

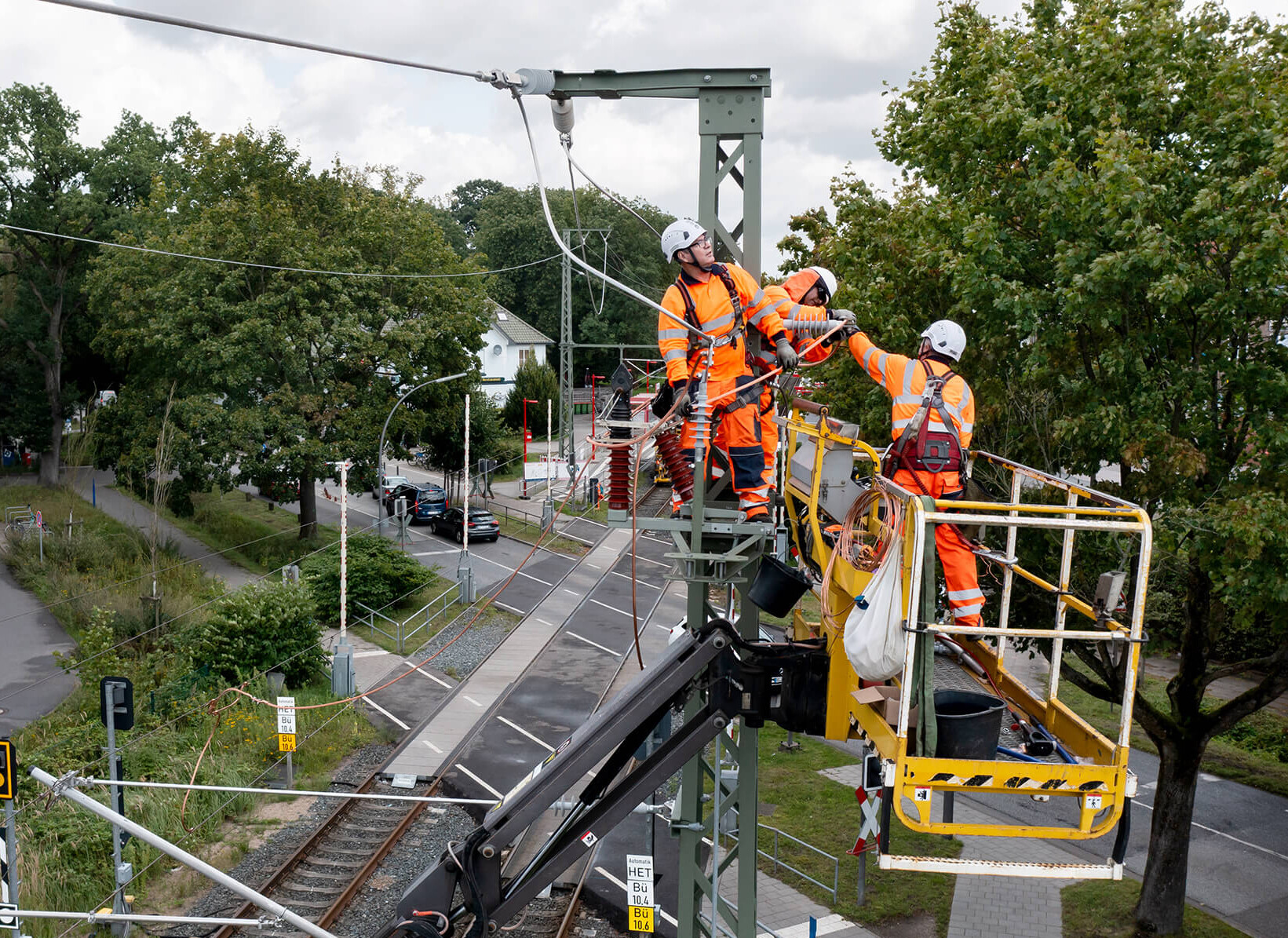

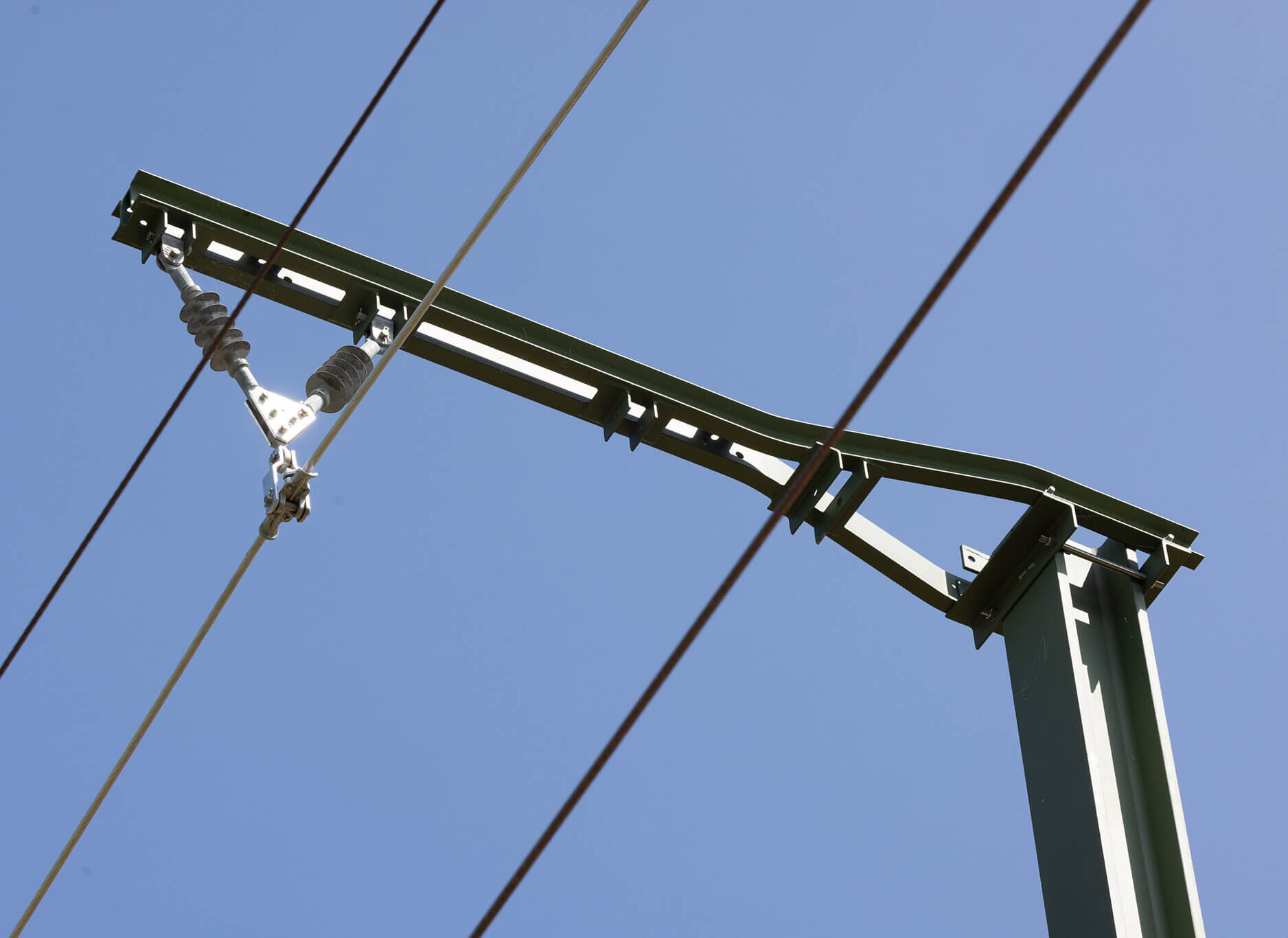

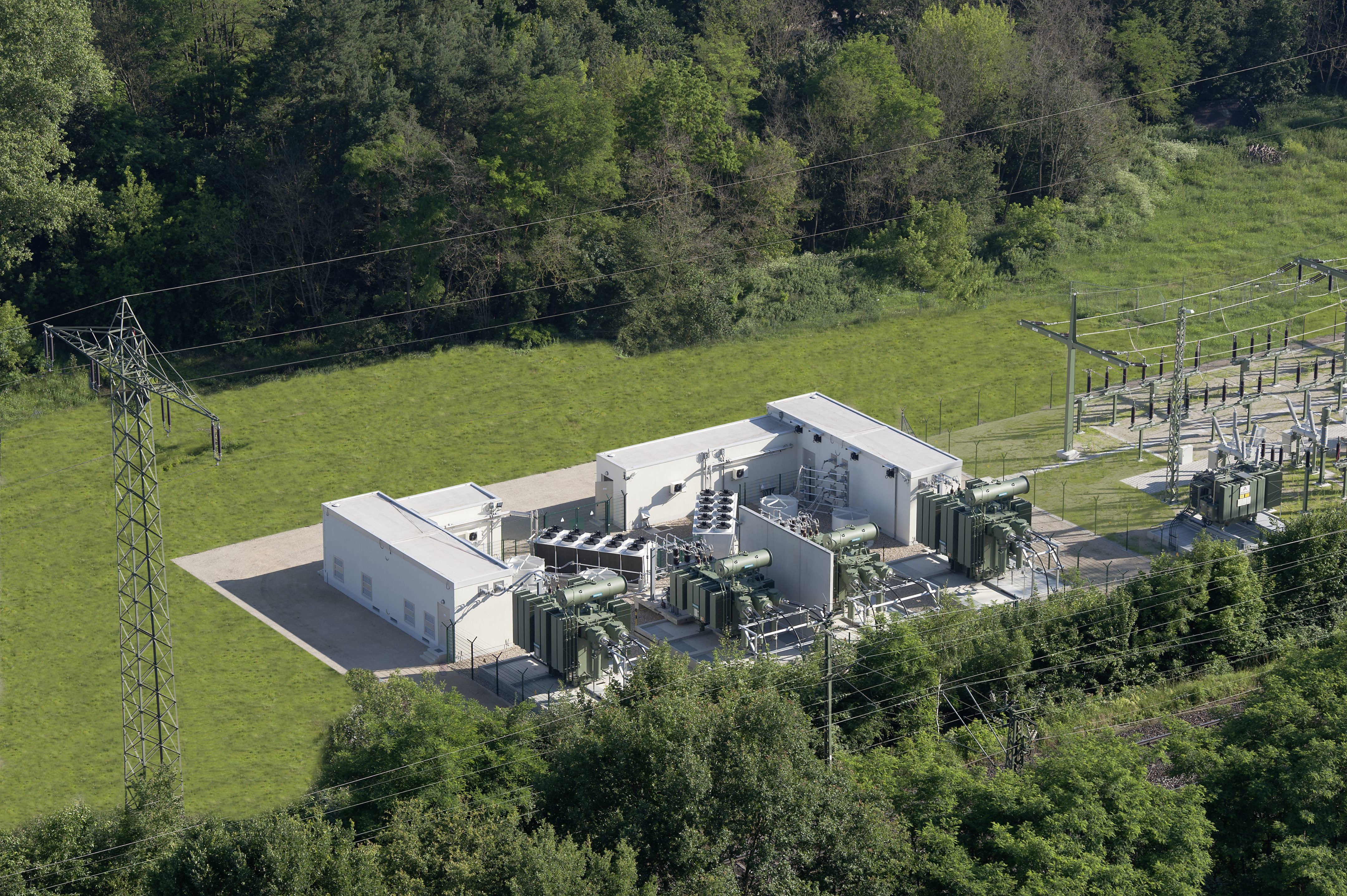

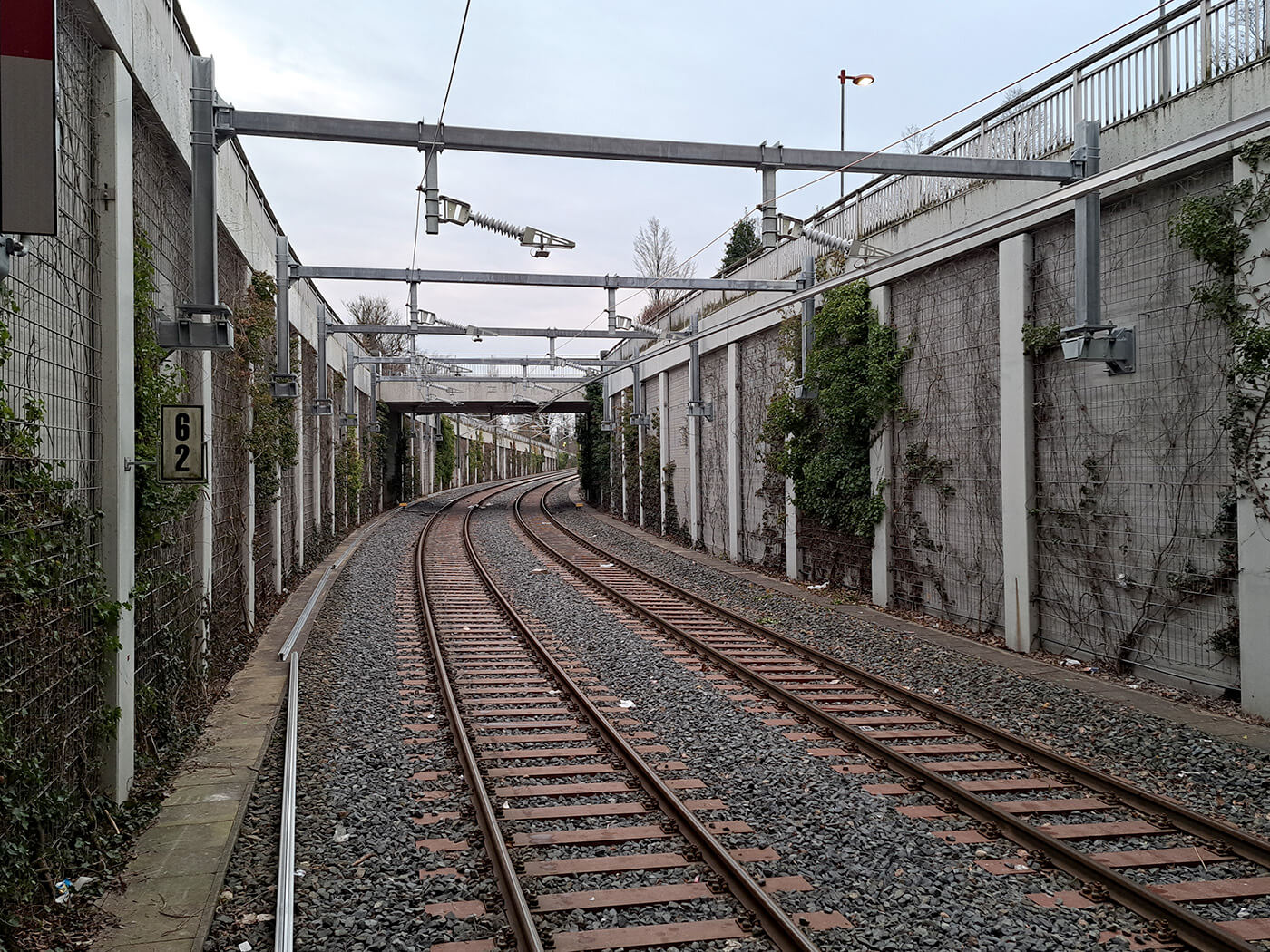

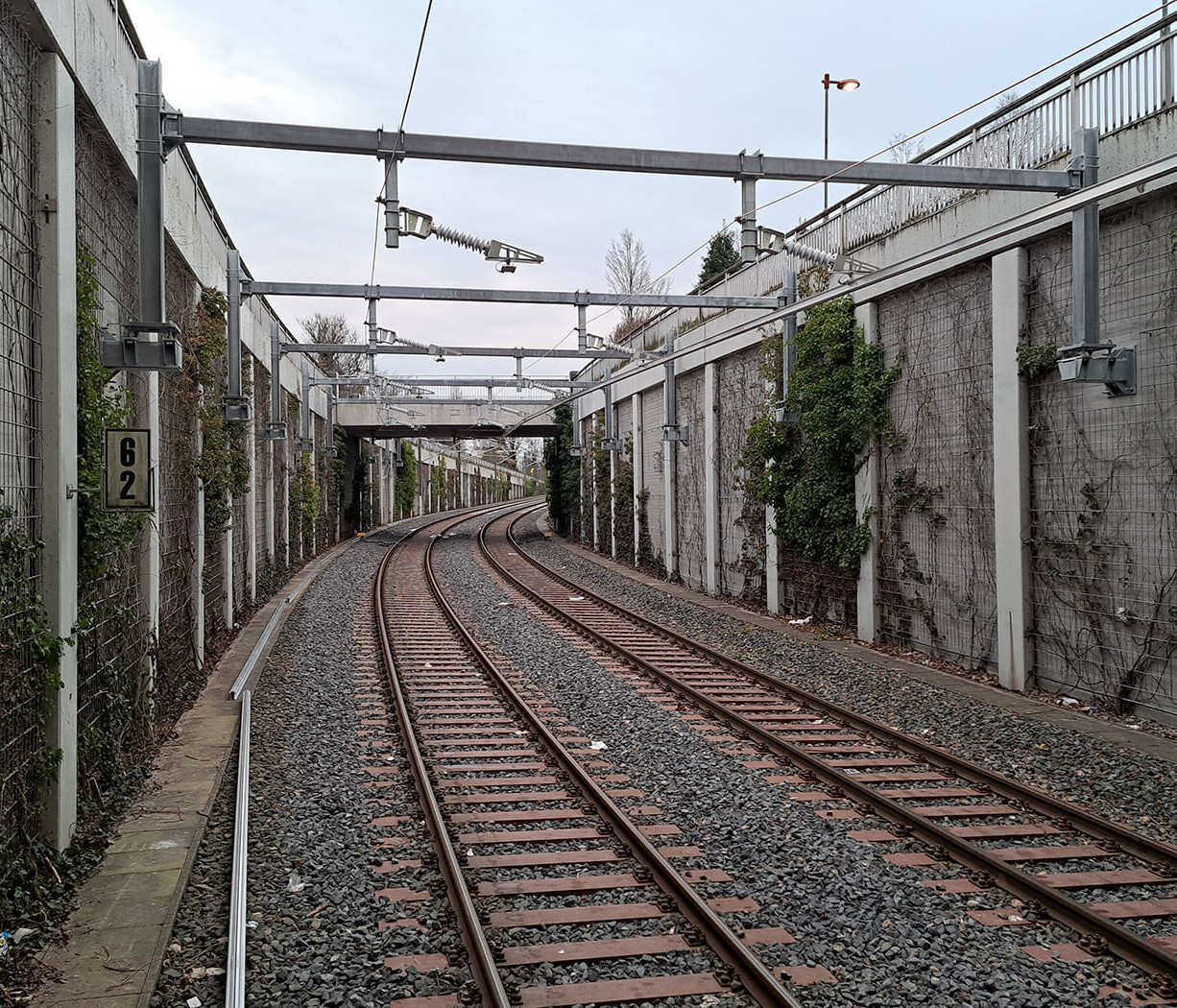

Seit Januar 2023 wurden entlang der Strecke zwischen Eidelstedt und Kaltenkirchen drei Bauphasen umgesetzt, in denen die AKN die Infrastruktur modernisierte, neue Technik einbaute und die Strecke für den künftigen S-Bahn-Betrieb vorbereitete. Wichtige Arbeiten umfassten Oberleitungsanlagen, Bahnsteigverlängerungen, Stützwände, Deckenstromschiene und die Modernisierung der Stellwerke. Einzelne Streckensperrungen sind weiterhin möglich, ein Mindestgleisbetrieb und ein 20-Minutentakt bleiben jedoch Ziel.

Alle Infos zur Bauphase 4

Das Wichtigste zur S5

Das Projekt S5 steht für einen modernen Ausbau der Schieneninfrastruktur. Es verbindet zentrale Knotenpunkte und verbessert die Mobilität in der Region nachhaltig. Die folgenden Eckdaten geben Ihnen einen kompakten Überblick über den Fortschritt und die wichtigsten Merkmale des Projekts.

100
km/h max. Tempo
2028
vrls. Fertigstellung
30
Kilometer Strecke
160
Millionen Euro
21
Haltestellen
15
Minuten-Takt

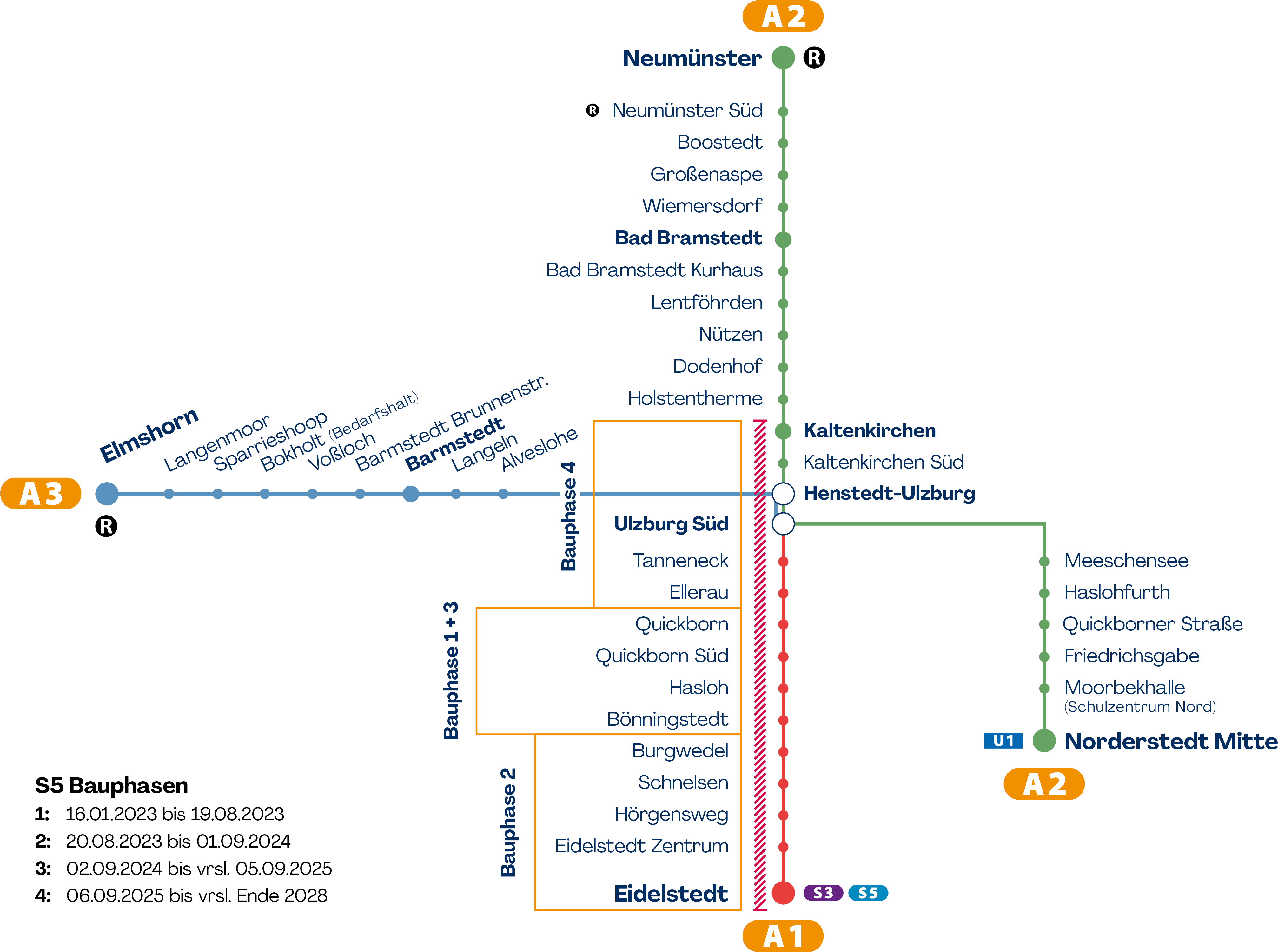

Das Streckennetz der S5
verbindet Regionen

Die Karte zeigt den Ausbau der S5 in vier Bauphasen, von der bestehenden AKN-
Strecke bis zur vollständigen Integration ins S-Bahn-Netz. Jede Etappe bringt die
neue Direktverbindung zwischen Kaltenkirchen und Hamburg ein Stück näher.

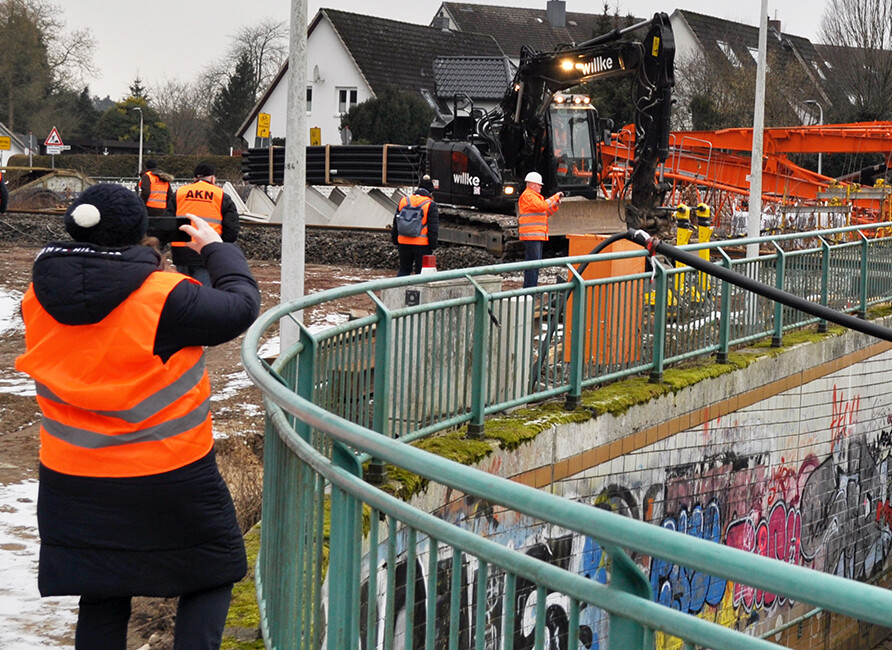

S5 Baustellenführungen

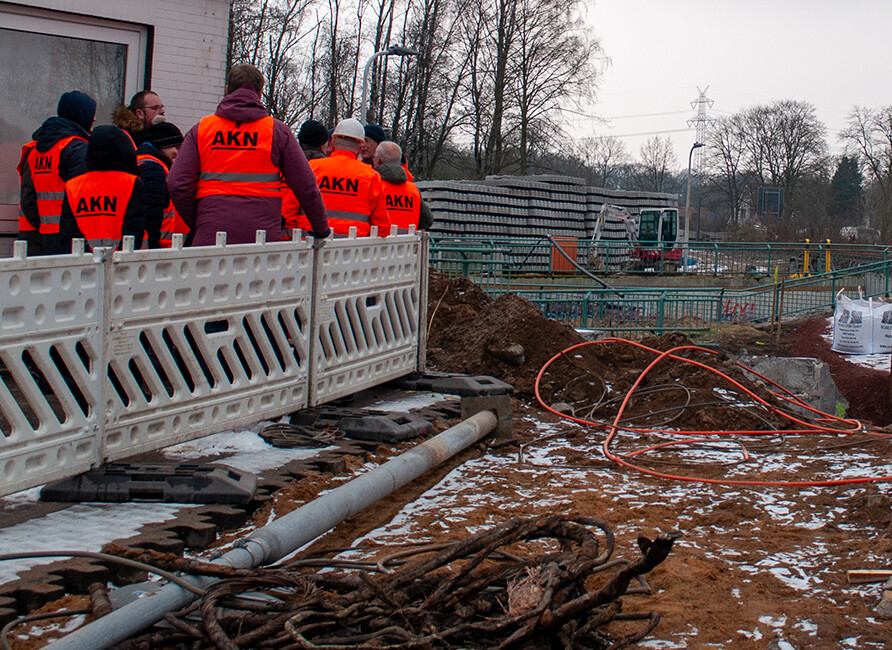

Für das Projekt S5 bieten wir regelmäßig Baustellenführungen an.

Die nächste Baustellenführung findet voraussichtlich im Frühjahr 2026 statt.

Sobald der Termin feststeht, informieren wir Sie.

Video zur Baustellenführung Dezember 2023

Video zur Baustellenführung Juli 2024

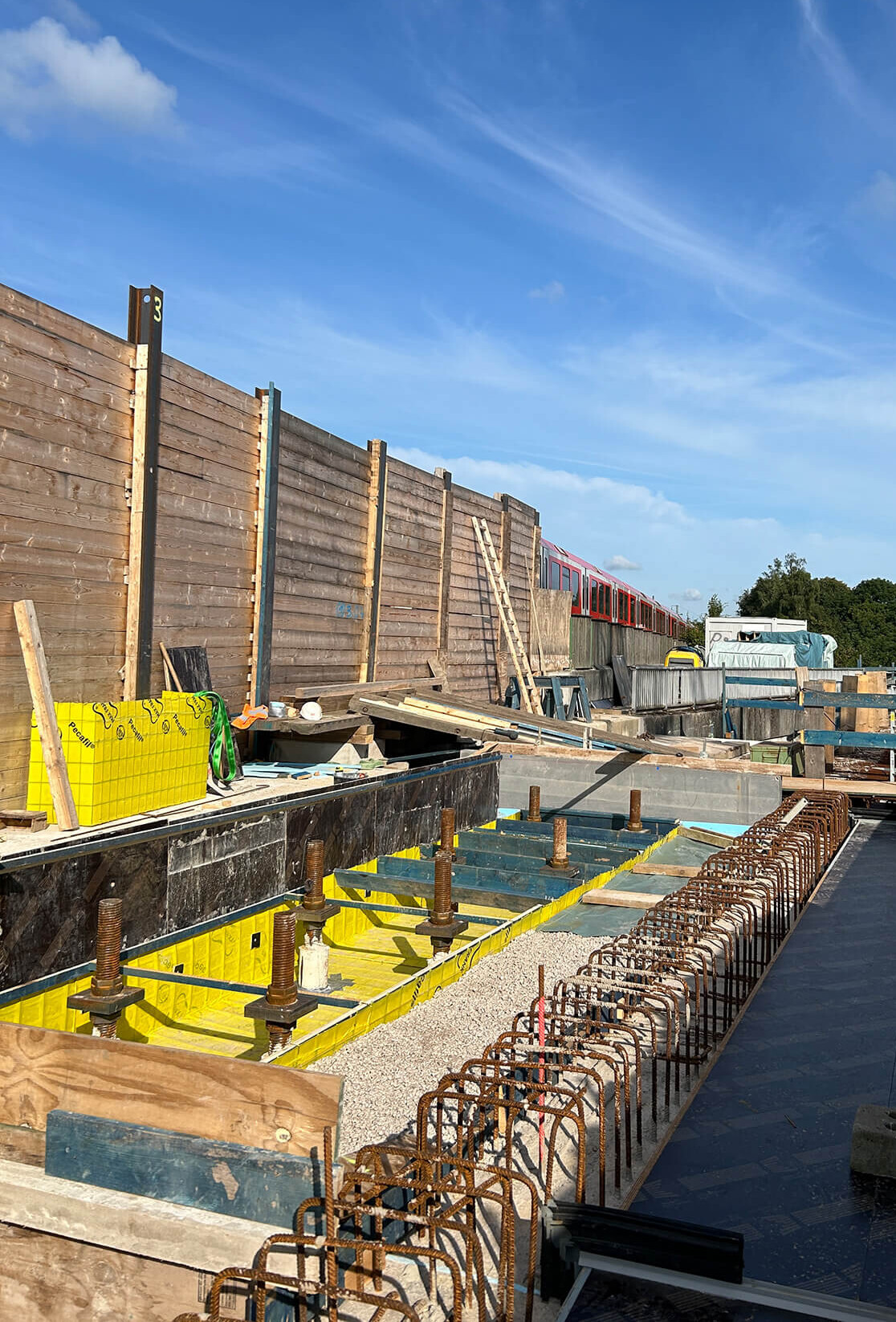

Auf dem Weg zur S5:

Momente vom Umbau

Seit über 130 Jahren unterwegs
für die Region

Die AKN bewegt täglich Menschen zwischen Hamburg und Schleswig-Holstein, zuverlässig, regional verwurzelt und mit Blick auf die Zukunft. Erfahren Sie mehr über unser Unternehmen, unsere Werte und unsere Geschichte.
